Por causa de 'travas' na região de São Roque, asfalto de Santa Helena a Ramilândia parou e complica a retomada das obras

A empresa que venceu a licitação para fazer o asfalto entre Santa Helena e Ramilândia tinha um prazo determinado para concluir a obra. Este prazo foi atrapalhado por movimentos de alguns lindeiros à via que acabaram entrando na justiça para receber mais dinheiro pelas partes que iriam “perder” de suas propriedades.

Clique aqui para participar de um dos nossos grupos no WhatsApp

Além de Santa Helena e Ramilândia, Diamante D’Oeste e Missal também são seriamente prejudicados pela paralisação, além de toda uma região que veria encurtado o trajeto até a BR 277.

A última publicação feita pela imprensa oficial do Governo do Paraná, dava conta em outubro passado (2025), que a nova pavimentação da estrada entre Ramilândia e Santa Helena, na região Oeste, chegava a 76,32% de execução na medição mais recente. A obra é administrada pelo Departamento de Estradas de Rodagem do Paraná (DER-PR), autarquia da Secretaria de Infraestrutura e Logística (SEIL), comandada pelo deputado federal dos mais votados da história de Santa Helena, que assumiu a pasta, Sandro Alex.

“A terraplenagem, pavimentação da pista e construção de uma galeria celular já passaram dos 80% e devem ser concluídas em breve”, dizia a nota. Também estavam em andamento e seriam finalizados na sequência os serviços de implantação do sistema de drenagem de águas, sinalização horizontal, sinalização vertical, instalação de dispositivos de segurança viária, além de serviços complementares.

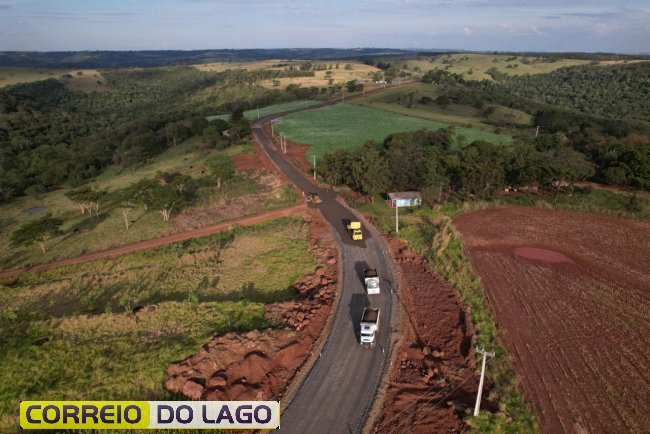

O trecho tem 26,23 quilômetros de extensão e com a nova pista, numa obra que aproveita o traçado da antiga estrada na maioria da nova via, que tinha pequenos trechos em calçamento, cascalho, leito natural e asfalto desgastado, todos a serem substituídos pelo novo pavimento asfáltico.

O investimento é de R$ 20.075.135,20, recursos da Itaipu Binacional, por meio de uma parceria com o Governo do Paraná e Governo Federal. Quem pagou o projeto foi a Lar Cooperativa.

Com apoio de “lideranças” que fomentaram a judicialização acercas dos valores das indenizações sobre as propriedades dos santa-helenenses, a obra atrasou, o prazo do contrato espirou e agora o serviço paralisou. Os moradores dos outros municípios cederam suas terras sem custo aos cofres públicos.

O que vai acontecer
A empresa contratada confirmou que aguarda a continuidade da obra a partir de uma prorrogação do contrato vencido. Já por parte do governo, a afirmação é de que houve uma proposta de extensão do contrato, cujos termos não foram aceitos pela construtora.

Autoridades de Santa Helena, reivindicam uma solução junto à Secretaria de Infraestrutura do Estado do Paraná, para que o tão almejado asfalto seja concluído. A SEIL, de Sandro Alex, estuda o que fazer.

Elder Boff com inf. AEN
